Nhà thầu thi công cáp dự ứng lực uy tín, chuẩn kỹ thuật
Đăng bởi Admin vào lúc 10:40 - 09/10/2025
Tìm nhà thầu thi công cáp dự ứng lực uy tín, chuẩn kỹ thuật là bước quan trọng để đảm bảo kết cấu bền vững và an toàn cho công trình. Bài viết chia sẻ bí quyết chọn nhà thầu chuyên nghiệp, đáp ứng yêu cầu khắt khe trong thi công.
Thi công cáp dự ứng lực được xem là giải pháp gia cường cường tối ưu cho bê tông và giúp công trình tiết kiệm đến 40% vật liệu, kiểm soát nứt và tăng tuổi thọ vượt trội. Bài viết dưới đây sẽ giúp bạn hiểu rõ hơn về giải pháp gia cường này, quy trình thực hiện chi tiết và đơn vị thi công uy tín hàng đầu hiện nay!
Thi công cáp dự ứng lực là phương pháp sử dụng cáp thép cường độ cao để tạo ứng suất trước cho bê tông, giúp kết cấu chịu tải trọng lớn mà không cần tăng kích thước.
Khi thi công cáp dự ứng lực cho dự án sẽ giúp:
Giảm chiều dày sàn 20-30%, tiết kiệm vật liệu đến 40% so với sàn truyền thống.
Kiểm soát nứt hiệu quả, tăng tuổi thọ công trình.
Ứng dụng rộng trong cầu vượt, tòa nhà cao tầng, bệnh viện.
Quy trình thi công cáp dự ứng lực đòi hỏi đội ngũ kỹ sư giàu kinh nghiệm để tránh sai sót như tụt neo hay mất mát ứng suất, đảm bảo an toàn và độ bền kết cấu.
Liên hệ hotline 0964.069.944 để được tư vấn nhanh và nhận báo giá dịch vụ thi công cáp dự ứng lực!

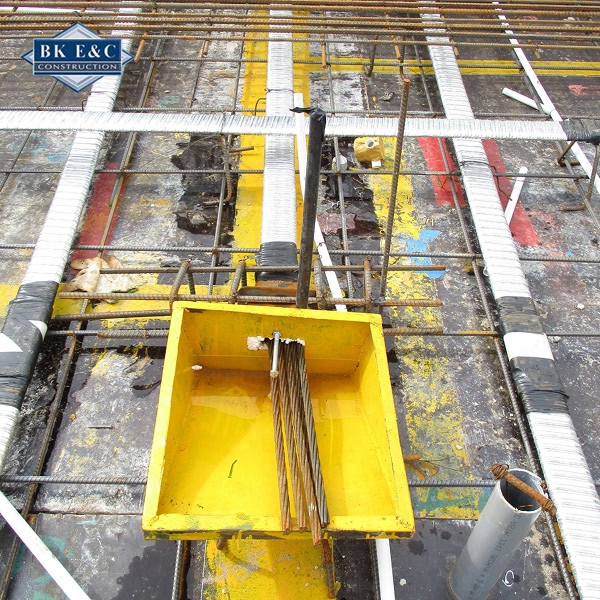

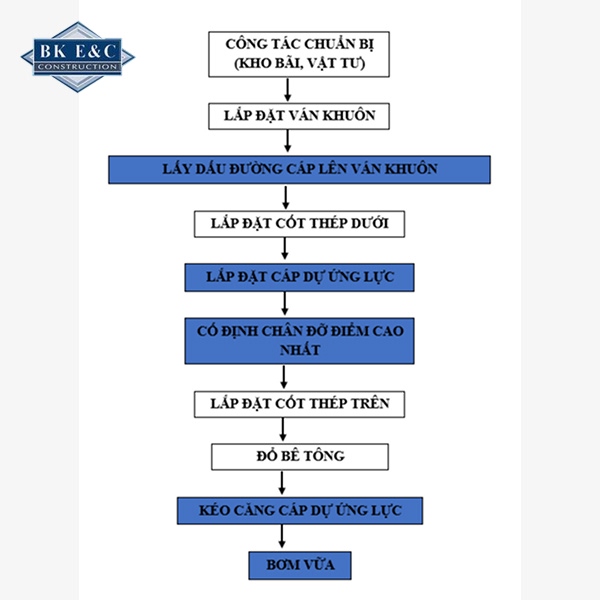

Sơ đồ quy trình thi công cáp dự ứng lực
2. Quy trình thi công cáp dự ứng lực chuẩn kỹ thuật
Để đảm bảo chất lượng, thi công cáp dự ứng lực cần tuân thủ quy trình nghiêm ngặt, bao gồm các giai đoạn: chuẩn bị vật tư, sử dụng thiết bị chuyên dụng, lắp đặt, kéo căng, bơm vữa và thử nghiệm.
2.1. Chuẩn bị vật tư
Vật tư là nền tảng của thi công cáp dự ứng lực chất lượng. Các vật liệu chính gồm:
Cáp: Thép cường độ cao, kiểm tra cơ lý theo lô (giới hạn chảy, độ dãn dài).
Hệ đầu neo kéo: Đế neo, khóa neo, nêm.
Cốt thép gia cường: Thép Ø10-12mm cố định đầu neo kéo và chết.
Con kê: Định hình biên dạng cong.
Ống chứa cáp: PE/HDPE hoặc kim loại, đường kính phù hợp bó cáp.
Vòi và van bơm vữa: Nhựa, đặt tại điểm cao nhất để thoát khí.
Hỗn hợp vữa: Xi măng Portland PCB-40 (bao 50kg), nước sạch, phụ gia Sika Intraplast Z-HV, Sikament NN.
Tất cả vật tư phải có chứng chỉ xuất xưởng và kiểm định trước khi sử dụng.

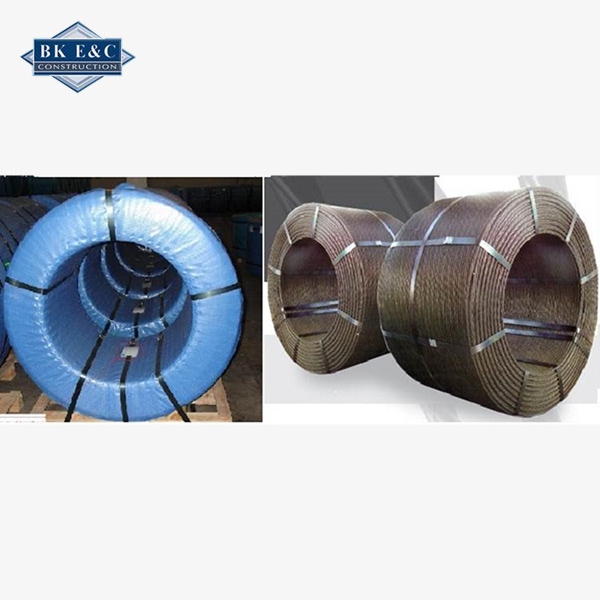

Chuẩn bị vật tư cho quá trình thi công cáp dự ứng lực
2.2. Chuẩn bị thiết bị chuyên dụng
Thiết bị chuyên dụng đảm bảo thi công cáp dự ứng lực hiệu quả, các loại thiết bị chuyên dụng cần có khi thi công bao gồm:
Kích kéo căng thủy lực có công suất phù hợp với số sợi cáp
Kích kéo căng thủy lực: Loại H đánh rối, công suất phù hợp số sợi cáp.
Máy bơm thủy lực: Tạo áp lực chính xác cho kéo căng.
Máy trộn vữa: Đảm bảo hỗn hợp đồng đều.
Thiết bị phụ trợ: Máy cắt cáp đĩa, đồng hồ đo áp lực, thước dây 50m, được hiệu chỉnh định kỳ.
Thiết bị cần kiểm định an toàn lao động trước khi thi công.

Máy bơm thủy lực dùng để tạo lực nén giúp kéo căng cáp chính xác
2.3. Công tác lắp đặt
Quy trình lắp đặt trong thi công cáp dự ứng lực chia thành hai loại là đường cáp ngắn và dài.
Lắp đặt đường cáp đối với đường cáp ngắn:
Lắp ống chứa cáp dưới mặt đất, nối bằng ống nhựa.
Luồn cáp từ cuộn, cắt đúng độ dài bằng máy đĩa cắt.
Chế tạo đầu neo chết kiểu H ngay sau luồn cáp.
Nâng đường cáp lên vị trí, cố định theo biên dạng cong trên ván khuôn đáy, đánh dấu cao độ ±5mm.

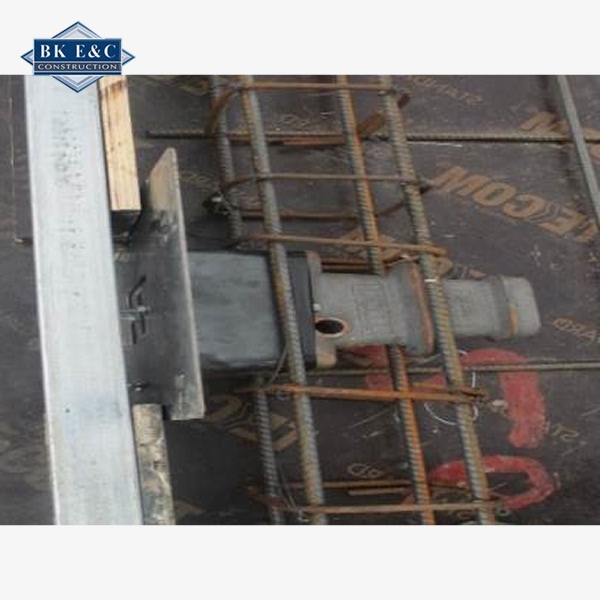

Cố định đầu neo bằng cốt thép gia cường.
Lắp đặt đường cáp đối với đường cáp dài:
Gia công bó cáp cùng mẻ sản xuất, cắt dài hơn thiết kế (bao gồm phần kéo căng).
Lắp ống chứa cáp theo biên dạng cong, luồn cáp bằng tay trước đổ bê tông.
Định hình bằng con kê cách 800-1000mm, buộc dây thép.
Hoàn thiện trước đổ bê tông: lắp ván khuôn, thép lớp dưới, đường cáp, thép lớp trên.
Đổ bê tông liên tục, tránh lỗ rỗng, tháo ván khuôn sau 24h, lắp đầu neo bằng nêm.
Bàn giao từng khu vực theo tiến độ, nghiệm thu ẩn trước đổ bê tông.

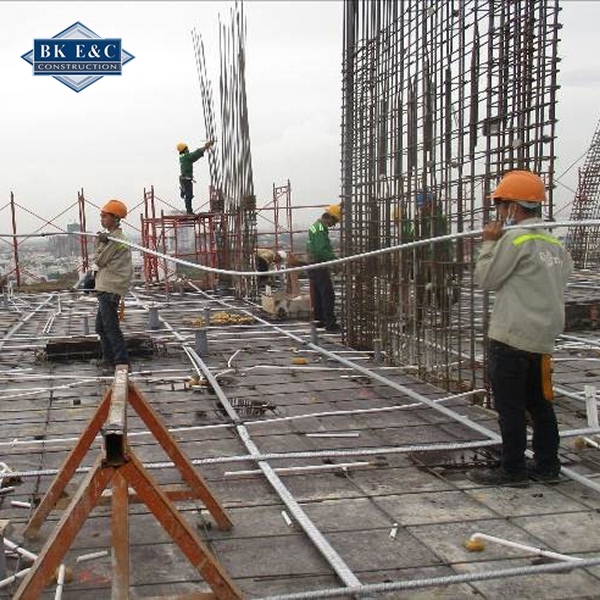

Thi công cáp dự ứng lực gồm hai loại quy trình là đường cáp ngắn và đường dài
Các công việc hoàn thiện trước khi đổ bê tông:
Lắp đặt ván khuôn sàn.
Đánh dấu vị trí, cao độ đường cáp trên ván khuôn.
Lắp đặt thép lớp dưới.
Lắp đặt các đường cáp dự ứng lực đã định hình.
Lắp đặt lớp thép trên.
Bàn giao công việc có thể thực hiện theo từng khu vực để đáp ứng tiến độ.
Đổ bê tông: Phải được thực hiện cẩn thận, đầm kỹ để tránh tạo lỗ rỗng (honeycomb) trong bê tông, đặc biệt xung quanh vùng ống gen và đầu neo.
Lắp đầu neo: Tháo ván khuôn thành trong vòng 24 giờ sau khi đổ bê tông. Lắp đầu neo vào thân neo bằng tay và lắp nêm vào lỗ neo để giữ đầu neo đúng vị trí, sẵn sàng cho công tác kéo căng.

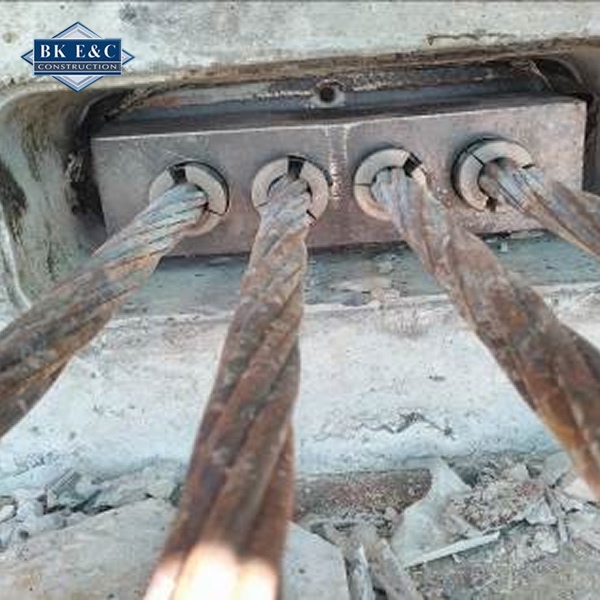

Các bước chuẩn bị neo phải chính xác để đảm bảo hiệu quả căng cáp
2.4. Kéo căng đường cáp
Trước khi kéo căng cáp dự ứng lực, kiểm tra bê tông đạt 80% cường độ (thử mẫu 7 ngày). Các bước thực hiện:
Kiểm tra neo vuông góc, lắp kích và neo công tác.
Kéo căng theo trình tự: 0.1 Pk → 0.5 Pk → Pk đầy đủ, đo lực và giãn dài từng sợi.
Ưu tiên kéo từ giữa nhịp ra biên, chân cột trước.
Kiểm tra độ tụt neo (3 sợi/sàn), xử lý bất thường theo phương án kỹ thuật.
Trước khi kéo cáp, cần kiểm tra bê tông đạt 80% cường độ thiết kế
2.5. Bơm vữa đường cáp
Sau kéo căng, cắt cáp thừa và đặt bơm vữa gần điểm bơm để giữ áp lực. Quy trình:
Trộn vữa bằng máy, bơm liên tục từng đường cáp.
Theo dõi độ chảy và bleed, cắt vòi sau 24h.
Vữa bảo vệ cáp khỏi ăn mòn, tăng độ bám dính với bê tông.
2.6. Thử vữa
Kiểm tra chất lượng vữa khi thi công cáp dự ứng lực là bước cuối quan trọng:
Độ chảy: Đo bằng phễu côn (BS EN 445-2007), thời gian dưới 30 giây.
Cường độ nén: ≥30 N/mm² sau 28 ngày hoặc ≥27 N/mm² sau 7 ngày.
Thử nghiệm đảm bảo vữa đạt chuẩn trước khi áp dụng.
3. Tiêu chí lựa chọn nhà thầu thi công cáp dự ứng lực uy tín
Để chọn nhà thầu thi công cáp dự ứng lực đáng tin cậy, cần xem xét:
Kinh nghiệm: Tối thiểu 5 năm, có dự án tiêu biểu như cầu, tòa nhà cao tầng.
Chứng nhận: ISO 9001, đội ngũ kỹ sư có chứng chỉ hành nghề.
Quy trình: SOP rõ ràng, thiết bị hiện đại, kiểm soát mất mát ứng suất dưới 10%.
An toàn và hậu mãi: Cam kết an toàn lao động, cung cấp dịch vụ kiểm định siêu âm, đo biến dạng.
Ưu tiên nhà thầu minh bạch, tránh chọn đơn vị giá rẻ thiếu uy tín.
Nhà thầu thi công cáp dự ứng lực phải có SOP rõ ràng, thiết bị đạt chuẩn
4. Bách Khoa - Nhà thầu thi công cáp dự ứng lực uy tín hàng đầu tại Việt Nam
Những cây cầu vượt kiêu hãnh, những tòa tháp vươn cao giữa lòng thành phố, hay những bệnh viện, trường học khang trang… tất cả đều được kiến tạo một phần bởi cáp dự ứng lực.
Bách Khoa đã ghi tên mình như một nhà thầu tiên phong trong những công trình ấy, biến kỹ thuật hiện đại thành biểu tượng bền vững cho nhiều thế hệ với:
Đội ngũ kỹ sư chuyên môn cao am hiểu sâu về công nghệ dự ứng lực.
Trang thiết bị hiện đại đáp ứng yêu cầu kỹ thuật phức tạp nhất.
Quy trình thi công chuẩn quốc tế đảm bảo chất lượng và tính bền vững.
Kinh nghiệm đa dạng đã triển khai thành công nhiều dự án lớn: cầu vượt, bệnh viện, tòa nhà cao tầng tại Hà Nội, TP.HCM và nhiều tỉnh thành.
Cam kết rõ ràng đúng kỹ thuật, đúng tiến độ, tối ưu chi phí và an toàn tuyệt đối cho công trình.
Chọn Bách Khoa là chọn người bạn đồng hành chiến lược lâu dài, giúp mang lại giải pháp tối ưu và giá trị bền vững cho từng dự án.
Bách Khoa - Đơn vị thi công cáp dự ứng lực chuẩn quốc tế, được nhiều chủ đầu tư tin tưởng
Thi công cáp dự ứng lực không chỉ là một kỹ thuật tiên tiến mà còn là giải pháp chiến lược giúp nâng cao chất lượng và độ bền của các công trình xây dựng.
Việc lựa chọn nhà thầu thi công cáp dự ứng lực uy tín, sở hữu đội ngũ kỹ sư chuyên môn cao, thiết bị hiện đại và quy trình chuẩn kỹ thuật như Bách Khoa là điều kiện quyết định thành công của dự án.
Liên hệ Bách Khoa ngay hôm nay qua hotline 0964.069.944 để được tư vấn kỹ thuật và nhận báo giá nhanh nhất!
